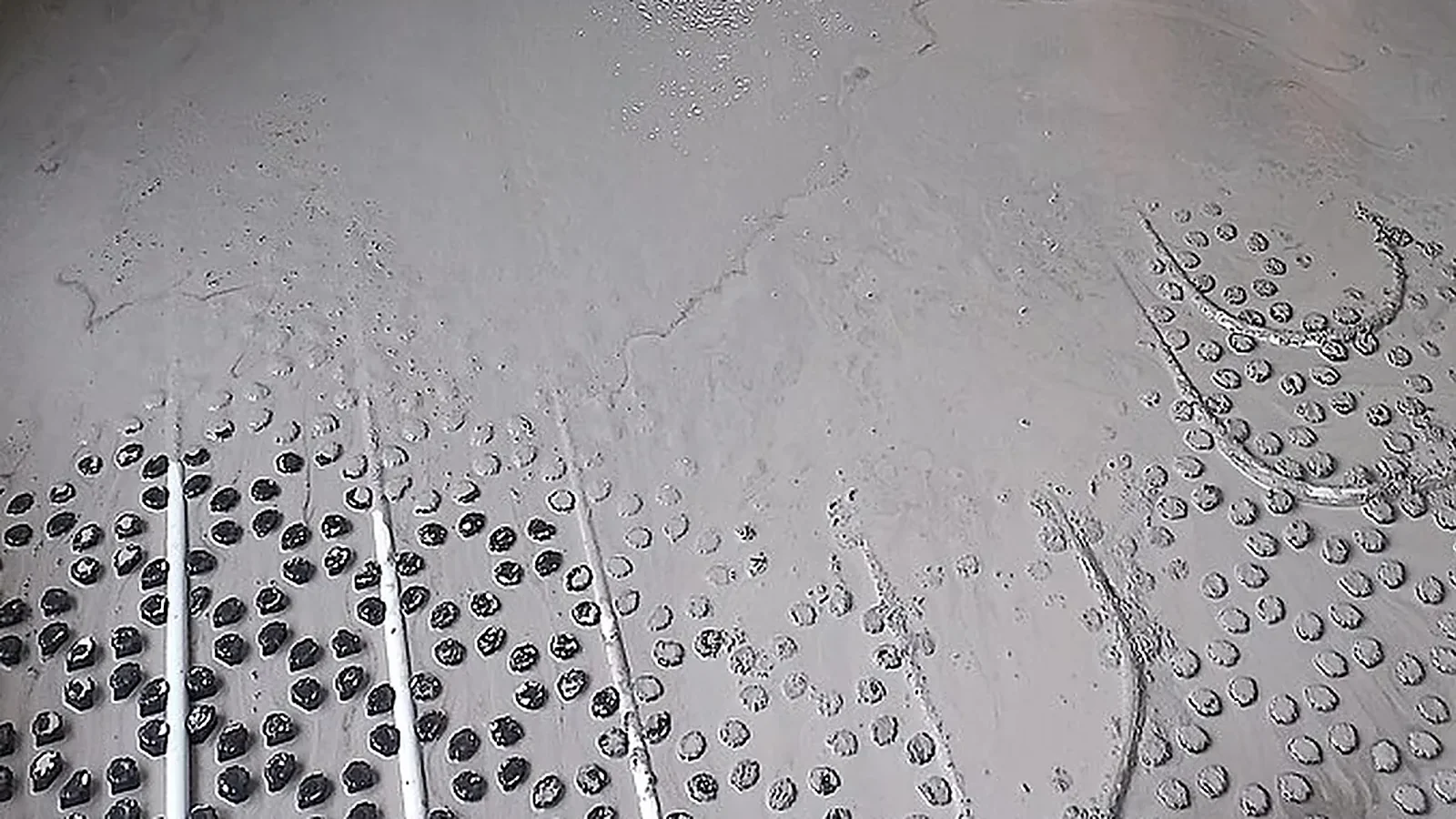

Chape fluide fraîchement coulée sur un plancher chauffant : la nappe recouvre les plots et les tubes
Chape fluide

Séchage d’une chape anhydrite : délais, ponçage et taux d’humidité avant la pose

Une semaine par cm jusqu'à 4 cm, deux au-delà : c'est le repère. Mais seule la bombe à carbure autorise la pose : 1 % sous carrelage, 0,5 % sous parquet.

Vicenté ROY25 min de lectureCalculateur inclus

Une chape anhydrite, la chape liquide la plus courante dans les maisons, se marche au bout de 24 heures, et sa surface paraît sèche au bout de quelques jours. Elle ne l’est pas : il lui reste souvent des semaines d’eau à rendre, et c’est cette eau qui décolle les carrelages et fait gonfler les parquets. Ce guide donne les délais réalistes, ce qui les raccourcit, la question du ponçage, et surtout le seul chiffre qui autorise la pose : le taux d’humidité mesuré à la bombe à carbure.

L’essentiel en 30 secondes

  • Le repère de séchage : environ une semaine par centimètre jusqu’à 4 cm, puis deux semaines par centimètre. Une chape de 5 cm demande donc environ 6 semaines, dans un local chauffé et aéré.
  • Ce repère n’autorise rien. Seule la mesure à la bombe à carbure décide : 1 % au plus sous un carrelage, 0,5 % au plus sous un parquet, un sol PVC ou un lino.
  • La pellicule de surface s’enlève : raclée dès 24 heures ou poncée à sec. Jamais à l’eau.
  • Sous une colle à base de ciment, un primaire est indispensable, sinon le carrelage risque de se décoller.
  • Avec un plancher chauffant, la mise en chauffe aide à sécher ; le chauffage est ensuite coupé au moins 2 jours avant la pose et 2 jours après.

01 Pourquoi une chape anhydrite met des semaines à sécher

Une chape anhydrite, ou chape à base de sulfate de calcium, est livrée liquide pour s’étaler seule et se mettre de niveau. Pour couler ainsi, elle contient plus d’eau que son liant n’en consomme en durcissant. Une partie de cette eau se lie au sulfate de calcium et devient de la matière ; le reste n’a qu’une sortie possible : s’évaporer.

Et cette eau ne peut partir que par le dessus. Une chape anhydrite est toujours coulée sur un film plastique ou sur un isolant, pour la séparer du support et la protéger de l’humidité qui pourrait remonter du sol. Le dessous est donc fermé. L’eau du fond doit traverser toute l’épaisseur pour sortir, et plus la chape est épaisse, plus ce chemin est long : c’est pourquoi le séchage ralentit nettement au-delà de 4 cm.

!

La surface ment. En quelques jours, elle s’éclaircit, durcit et sonne sec sous le pied. Le cœur, lui, peut rester bien plus humide. Une chape « qui a l’air sèche » n’est pas une chape sèche : c’est précisément ce qui piège ceux qui posent trop tôt.

Le sulfate de calcium a une autre particularité : il craint l’eau. Une chape ciment tolère un peu d’humidité sous son revêtement ; une chape anhydrite humide, elle, peut faire décoller ce qu’on y a collé. C’est la raison pour laquelle les seuils d’humidité sont si bas, et pourquoi la mesure n’est jamais une formalité.

Votre chauffage

Chez vous, l'air se renouvelle-t-il vraiment ?

Ventilation, humidité, isolation : ces trois-là se tiennent. Quelques questions pour voir où vous en êtes.

Vérifier ma ventilation

Gratuit · votre maison retrouvée en quelques secondes

02 Temps de séchage : combien de semaines selon l’épaisseur

Comptez environ une semaine par centimètre jusqu’à 4 cm, puis deux semaines par centimètre supplémentaire. Soit 3 semaines pour 3 cm, 4 semaines pour 4 cm, 6 semaines pour 5 cm et 8 semaines pour 6 cm.

4 8 12 3 sem. 4 sem. 6 sem. 8 sem. 10 sem. 12 sem. 3 cm 4 cm 5 cm 6 cm 7 cm 8 cm Repère de fabricants, local chauffé et aéré. Ce n’est pas une mesure. Barres claires : au-delà de 6 cm, en enrobage de plancher chauffant seulement.

Ce repère suppose de bonnes conditions : un local clos, chauffé autour de 20 °C, aéré chaque jour. Dans une maison froide et humide, l’air n’emporte plus l’eau de la chape et ces délais s’allongent, sans qu’on puisse dire de combien. Le repère sert à une chose : savoir quand faire la première mesure. Il n’autorise jamais la pose à lui seul.

L’épaisseur dépend de ce qu’il y a dessous. D’après les règles professionnelles de janvier 2023 :

SituationÉpaisseur minimale d’une chape anhydrite
Sur un support existant, séparée par un film2,5 à 3 cm selon la pièce
Sur un isolant3,5 à 4,5 cm selon la compressibilité de l’isolant
Sur un plancher chauffant à eau3 cm au-dessus des tubes
Épaisseur maximale6 cm, ou 8 cm en enrobage de plancher chauffant

Retenez une conséquence pratique : une chape n’a pas partout la même épaisseur. Là où le support faisait un creux, elle est plus épaisse et sèche plus lentement. C’est là qu’il faut mesurer, pas au milieu de la pièce où tout va bien.

03 Les premiers jours, étape par étape

Le séchage se joue en grande partie dans la première semaine. Les règles professionnelles fixent chaque étape :

0 à 24 h

Ne rien ouvrir

Pas de courant d’air, pas de soleil direct (fenêtres masquées), pendant 24 h au moins et jusqu’à 48 h : la surface ne doit pas sécher trop brutalement.

Dès 24 h

Marcher, aérer, racler

Circulation à pied modérée. L’aération devient possible, et nécessaire. La pellicule de surface peut être raclée.

3 jours

Les autres métiers

Charges fixes admises après 3 jours ; les autres entreprises entrent au plus tôt à 72 h. Escabeau et échafaudage seulement sur une plaque de répartition.

4 à 7 jours

Déshumidifier, cloisonner

Pas d’aération possible ? Un déshumidificateur dès le 4e jour. Cloisons légères sur chape flottante à partir de 7 jours.

Avant même le coulage, deux conditions comptent : un bâtiment clos et couvert, vitrages posés, doublages et cloisons maçonnées terminés, et un air comme un support entre 5 et 30 °C, sans risque de gel. Une chape coulée dans une maison ouverte au vent, ou par grand froid, part avec un handicap qu’elle ne rattrape pas.

04 Ce qui accélère le séchage, et ce qui le ruine

Trois leviers accélèrent vraiment le séchage : aérer chaque jour, chauffer le local, et enlever tôt la pellicule de surface. Le déshumidificateur prend le relais quand on ne peut pas aérer.

  • Aérer dès le deuxième jour. Les règles professionnelles le disent sans détour : l’aération du local conditionne le séchage de la chape. Une maison fermée garde son humidité.
  • Chauffer. La mise en service du chauffage accélère l’évaporation. Avec un plancher chauffant, on respecte le protocole de mise en chauffe (voir plus bas).
  • Enlever la pellicule tôt. Cette croûte fine freine l’évaporation. L’éliminer dès que possible fait gagner du temps, y compris quand ce n’est pas obligatoire.
  • Ne rien stocker sur la chape. Cartons, bâches, plaques de plâtre, sacs : tout ce qui couvre la chape y enferme l’humidité, et laisse une tache plus humide qu’ailleurs.
i

En automne et en hiver, le repère ne tient pas tout seul. Une maison neuve non chauffée, fenêtres fermées, sous un air déjà chargé d’humidité : la chape n’a nulle part où rendre son eau. Chauffer, aérer, déshumidifier si besoin. Sinon, attendez-vous à remesurer, et à décaler la pose.

À l’inverse, trois erreurs coûtent cher. Le courant d’air le premier jour, qui sèche la surface trop vite. L’humidification de la chape après coup, par un nettoyage à grande eau ou des travaux humides. Et le ponçage à l’eau, interdit sur une chape anhydrite.

05 Poncer une chape anhydrite : pourquoi, quand, comment

Oui, une chape anhydrite se ponce en général : la pellicule de surface doit disparaître avant toute pose collée. Elle est raclée dès 24 heures, ou poncée à sec au disque abrasif une fois la chape durcie, puis tout est aspiré.

En séchant, l’anhydrite fait remonter en surface ses particules les plus fines. Elles forment une pellicule : une couche mince, lisse, moins solide que la chape. Une colle y accroche mal, et elle freine le séchage. C’est au chapiste de l’éliminer, de deux façons :

  • par raclage, au racloir, après 24 heures de séchage ;
  • par ponçage, à la ponceuse équipée d’un disque abrasif à grains de tungstène, sur la chape durcie.

Dans les deux cas, la poussière est ensuite entièrement aspirée, à l’aspirateur industriel. Un sol poncé mais poussiéreux n’est pas prêt.

!

Jamais de ponçage à l’eau sur une chape anhydrite. Les règles professionnelles l’interdisent : c’est remettre de l’eau dans un matériau qui la craint, au moment où on attend qu’il sèche.

Certaines chapes sont vendues sans pellicule de surface. Elles peuvent échapper au ponçage, mais pas sans contrôle : le chapiste vérifie l’état de la surface au plus tôt 4 jours après le coulage, puis confirme par écrit au poseur que la pose est possible sans ponçage. S’il trouve malgré tout de la laitance, la chape est poncée.

Autre cas où le ponçage n’est pas obligatoire : le carrelage scellé sur une couche de séparation. Enlever la pellicule reste utile, parce que la chape sèche plus vite sans elle.

06 Le taux d’humidité à atteindre, revêtement par revêtement

Il faut 1 % au plus sous un carrelage ou une pierre naturelle, et 0,5 % au plus sous un parquet, un sol PVC, un lino, une moquette ou une résine. Ces valeurs sont celles des règles professionnelles de janvier 2023, mesurées à la bombe à carbure.

Revêtement prévuHumidité maximale de la chape
Carrelage ou pierre naturelle, collés≤ 1 %
Carrelage ou pierre, scellés sur une couche de séparation≤ 1 %
Carrelage sur un système d’étanchéité (SPEC)≤ 0,5 %
Parquet≤ 0,5 %
Sol PVC, linoléum, caoutchouc≤ 0,5 %
Moquette et autres textiles≤ 0,5 %
Résine de sol≤ 0,5 %

Pourquoi le parquet est-il deux fois plus exigeant ? Parce que le bois reprend l’humidité qui remonte de la chape, et qu’un sol souple ou une résine l’enferment sous une couche étanche. Une étanchéité posée sous un carrelage fait la même chose : c’est pourquoi le seuil descend alors à 0,5 %.

i

Étanchéité seulement en bordure : visez 0,5 %. Pour un carrelage dont l’étanchéité ne couvre que la douche ou les bordures, le tableau des règles professionnelles garde 1 %, mais leur texte retient 0,5 %. Entre les deux, nous prenons le plus prudent.

Ces pourcentages expriment une masse d’eau rapportée à la masse de l’échantillon. Les chiffres d’un humidimètre électrique ne se lisent pas de la même façon : ne les comparez pas.

07 Mesurer l’humidité de la chape : la bombe à carbure, et elle seule

Seule la bombe à carbure fait foi : les règles professionnelles ne retiennent aucune autre méthode. Un humidimètre électrique aide à repérer les zones humides ; il n’autorise pas la pose.

Le principe est simple. On prélève un morceau de chape, on le broie, et on l’enferme dans une bouteille avec du carbure de calcium. L’eau de l’échantillon réagit avec le carbure et produit un gaz : plus il y a d’eau, plus la pression monte. Un manomètre la lit, une table la convertit en pourcentage. En pratique :

  • Prélever dans toute l’épaisseur, au burin et au marteau, 50 à 100 g selon l’appareil. Un grattage de surface ne vaut rien : c’est le fond qui sèche en dernier.
  • Broyer et peser, à l’abri du soleil et des courants d’air, qui feraient sous-estimer l’humidité.
  • Secouer 5 minutes, attendre 10 minutes, lire la pression ; la relire 5 minutes plus tard. Si elle bouge encore, attendre.
  • Une pression qui baisse, ou une odeur d’ail, signale une fuite : on change le joint et on recommence.

Combien de prélèvements ? Au moins deux par pièce de moins de 100 m², et un de plus par tranche de 100 m² au-delà. Et toujours dans les zones les moins favorables au séchage : les plus épaisses, les coins mal aérés.

Qui mesure ? La responsabilité revient à l’entreprise qui pose le revêtement : c’est elle qui « reconnaît » le support avant de poser. Le chapiste peut faire l’essai à sa demande, mais en sa présence. Accepter une chape, c’est en prendre la responsabilité. Un poseur qui ne mesure pas prend un risque, et le fait prendre à son client.

08 Le calendrier de votre chape

Indiquez votre date de coulage, l’épaisseur et le revêtement prévu : le calendrier se construit étape par étape, avec la date de la première mesure, le seuil à atteindre et le nombre de prélèvements. Vous avez déjà une mesure ? Entrez-la en bas.

Calendrier de chape

Quand pourrez-vous poser votre sol ?

Repères des règles professionnelles et des fabricants, recalculés à chaque réponse.

Date de coulage

Épaisseur de la chape5 cm

Revêtement prévu

Plancher chauffant

Le local pendant le séchage

Surface de la pièce40 m²

Première mesure conseillée

—

Seuil à atteindre—
Prélèvements—
Repère de séchage—

Vous avez une mesure à la bombe à carbure ?

% d’humidité mesurée

Entrez le résultat d’une mesure : vous saurez si la pose est possible pour le revêtement choisi.

Repère de séchage : une semaine par centimètre jusqu’à 4 cm, puis deux par centimètre, dans un local chauffé et aéré (repère de fabricants). Seuils, délais des premiers jours et nombre de prélèvements : règles professionnelles pour la mise en œuvre des chapes fluides (UNECP-FFB et CAPEB, janvier 2023). Cet outil ne remplace pas la mesure, ni la notice de votre chape et de votre plancher chauffant.

Chape, chauffage et sol

Une seule équipe, du coulage au revêtement

Nos équipes coulent la chape, mettent en chauffe le plancher et posent le carrelage : le séchage n’est pas une question qu’on se renvoie entre entreprises, c’est un planning qu’on tient.

ou appelez le 05 49 63 32 84. Le formulaire est souvent plus efficace : votre demande y est mieux suivie, et elle est vue dans l’heure, en général.

09 Avec un plancher chauffant : la mise en chauffe

La première mise en chauffe est faite par l’installateur du chauffage, quand la notice du plancher et de la chape le permet. Elle accélère le séchage. Le chauffage est ensuite coupé au moins 2 jours avant la pose, et ne reprend qu’au moins 2 jours après, joints compris.

Un plancher chauffant change trois choses pour la chape. Elle est d’abord plus épaisse, puisqu’il faut 3 cm au moins au-dessus des tubes : elle a donc plus d’eau à rendre. Ensuite, le chauffage devient un outil de séchage : les règles professionnelles notent qu’une mise en chauffe prolongée peut accélérer le séchage. Pendant cette période, on aère. Une maison chauffée et fermée sèche mal.

Enfin, la mesure demande une précaution : il ne faut pas percer un tube. Le chapiste matérialise donc, au coulage, des zones sans tube d’au moins 10 cm de rayon, avec de petites tiges plantées dans la chape. Ces zones sont choisies parmi les moins favorables au séchage, souvent les plus épaisses. Si vous ne les voyez pas, demandez où elles sont avant toute mesure.

Le calendrier type :

  • Première mise en chauffe, par l’installateur, quand la notice le permet. Une notice de fabricant de 2024 l’autorise par exemple 7 jours après le coulage. La montée en température et sa durée sont celles de la notice de votre plancher : on ne les improvise pas.
  • Mesure à la bombe à carbure, dans les zones repérées.
  • Arrêt du chauffage au moins 2 jours avant la pose, maintenu pendant la pose.
  • Remise en route au moins 2 jours après la pose, joints compris.
!

Plancher chauffant électrique : prudence. Les règles communes des planchers rayonnants électriques ne prévoient pas d’enrobage en chape anhydrite, à cause d’un risque de blocage thermique. Seules certaines chapes, dont la documentation technique le prévoit, peuvent l’enrober. Vérifiez-le avant le coulage, pas après.

Pour aller plus loin sur le couple plancher chauffant et pompe à chaleur, et sur ce que la chape change au rendement : plancher chauffant et pompe à chaleur, le duo qui divise la facture.

10 Coller un carrelage sur une chape anhydrite

Sur une chape sèche (1 % au plus), poncée et dépoussiérée, on colle avec une colle dont l’avis technique vise la pose directe sur sulfate de calcium, ou avec une colle classique à base de ciment après un primaire d’interposition.

La raison est chimique. Au contact du sulfate de calcium, une colle à base de ciment peut former, selon la température et l’humidité, des sels d’ettringite : ils gonflent et décollent le revêtement. Le primaire s’interpose entre les deux. L’Agence qualité construction le dit sans nuance : il est impératif avant toute colle au ciment, appliqué partout, en quantité suffisante.

  • Planéité : une chape anhydrite bien faite présente moins de 3 mm d’écart sous une règle de 2 m. Au-delà, ou si la surface est abîmée, on applique un enduit de sol adapté aux chapes fluides, avec son primaire.
  • Pose scellée : le mortier de pose est séparé de la chape par un film polyéthylène de 150 µm, lés recouverts et scotchés, remontés en bordure. Même seuil : 1 %.
  • Pièce d’eau : une chape anhydrite convient au plus aux pièces humides d’un logement, une salle de bain par exemple, avec une protection à l’eau sous le carrelage là où il est mouillé et un mastic sanitaire en bordure. Une douche à l’italienne avec siphon de sol sort de ce cadre : pas d’anhydrite dessous.

Pour le choix du carrelage, des formats et de la pose elle-même, voyez notre page sur la pose de carrelage. Pour une rénovation complète, la page salle de bain détaille le déroulé du chantier.

11 Poser trop tôt : ce qui arrive

Un revêtement posé sur une chape anhydrite trop humide risque de se décoller : c’est le désordre que l’Agence qualité construction associe à ces chapes. Le délai gagné à la pose se paie des mois plus tard.

  • Carrelage : des carreaux qui sonnent creux, puis qui se soulèvent ou se fissurent. Les causes se cumulent souvent : chape trop humide, pellicule restée en place, colle au ciment sans primaire.
  • Parquet : le bois reprend l’humidité qui remonte de la chape. Il gonfle, se déforme, et les lames peuvent se soulever.
  • Sols souples : l’humidité enfermée sous un PVC ou un lino gêne la colle ; le revêtement cloque ou se décolle par plaques.

Et les fissures de la chape ? Une fissure de moins de 0,3 mm n’a aucune conséquence et ne se répare pas. Au-delà, sans décalage entre les bords, le chapiste la traite avant la pose, avec un coulis ou une résine. Ce n’est pas un motif de casser la chape.

12 Quatre chantiers, quatre calendriers

Ce n’est pas toujours l’épaisseur qui fait attendre : c’est souvent le revêtement. Quatre exemples, calculés avec le repère de séchage. Ce sont des exemples, pas des mesures.

Maison neuve, en hiver

5 cm sur plancher chauffant, carrelage

Repère : 6 semaines. La mise en chauffe, dès que la notice l’autorise, aide une maison froide à sécher. Seuil : 1 %. Chauffage coupé 2 jours avant la pose, relancé 2 jours après.

Rénovation

3 cm sur un ancien sol, parquet collé

Repère : 3 semaines seulement, mais le parquet exige 0,5 %. C’est ce seuil, deux fois plus bas, qui fixe la date de pose.

Salle de bain

4 cm, carrelage et étanchéité

Repère : 4 semaines. Mais avec une étanchéité sous le carrelage, on vise 0,5 %, comme pour un parquet : la date de pose recule d’autant.

Grande pièce de vie

4 cm sur isolant, 120 m², carrelage

Repère : 4 semaines, seuil 1 %. La pièce dépasse 100 m² : il faut 3 prélèvements au moins, dont un dans le coin le plus épais.

13 La check-list avant de poser votre sol

Huit points à cocher avant le premier carreau ou la première lame. Un seul manque, et on attend.

À vérifierCe qu’il faut
Le temps écouléAu moins le repère de séchage de l’épaisseur, dans un local chauffé et aéré
La pellicule de surfaceRaclée ou poncée à sec, poussière aspirée ; ou confirmation écrite d’une chape « sans pellicule »
L’humiditéBombe à carbure : 2 prélèvements par pièce de moins de 100 m², dans les zones les plus épaisses, tous sous le seuil du revêtement
La planéitéMoins de 3 mm d’écart sous la règle de 2 m ; sinon, un enduit de sol adapté
Les fissuresCelles de plus de 0,3 mm traitées par le chapiste
Le plancher chauffantMise en chauffe faite selon la notice, chauffage coupé depuis 2 jours au moins
La colleVisée pour la pose directe sur sulfate de calcium, ou primaire d’interposition sous une colle au ciment
La bande périphériqueGardée pendant la pose, arasée seulement avant les plinthes

14 Et une chape fluide à base de ciment ?

Une chape fluide ciment craint moins l’eau, mais elle a la contrainte inverse : il ne faut pas attendre trop longtemps. Le revêtement se pose au plus 8 semaines après le coulage, et au plus 8 jours après le ponçage.

Le ciment ne réagit pas à l’humidité comme le sulfate de calcium. Son risque à lui, c’est le retrait : en séchant, il se rétracte, et une chape laissée nue trop longtemps peut fissurer ou se relever sur les bords. D’où ses propres règles :

  • un produit de cure pulvérisé juste après le coulage, puis retiré au ponçage ;
  • des joints de fractionnement dès 60 m² ou 10 m de long, sauf indication contraire du procédé, quand une chape anhydrite peut couvrir jusqu’à 1 000 m² sans joint, hors passages de portes ;
  • une mesure d’humidité qui n’est pas obligatoire sous un carrelage, si la chape a été mise en œuvre selon les règles. Pour un parquet ou un sol souple, c’est le document de pose de ce revêtement qui fixe le seuil.

Une pièce humide en permanence ou une douche à siphon de sol excluent l’anhydrite : on se tourne vers une chape à base de ciment dont le procédé vise ce local. Pour une grande surface d’un seul tenant, souvent sur plancher chauffant, l’anhydrite reste le choix courant. Notre page chape fluide compare les deux en détail.

15 Les mots du chantier

Le motCe qu’il veut dire
Chape anhydriteChape fluide à base de sulfate de calcium. On dit aussi chape liquide ou chape sulfate.
Chape fluide cimentChape fluide à base de ciment : elle craint moins l’eau, mais elle demande des joints et un revêtement posé dans les 8 semaines.
Désolidarisée, flottanteSéparée du support par un film (désolidarisée), ou posée sur un isolant (flottante). Une chape anhydrite est toujours l’une ou l’autre.
Pellicule, laitanceCouche fine et fragile qui se forme en surface en séchant. Elle s’enlève avant une pose collée.
Bombe à carbureAppareil de mesure de l’humidité sur un échantillon broyé. La seule méthode retenue par les règles professionnelles.
SPECSystème de protection à l’eau sous carrelage, appliqué là où le sol est mouillé : douche, bordures.
QB46Certificat délivré par le CSTB aux chapes fluides. C’est lui qui précise, par exemple, si une chape est « sans pellicule ».

16 Questions fréquentes

Combien de temps faut-il pour qu’une chape anhydrite de 5 cm sèche ?

Comptez environ 6 semaines : une semaine par centimètre pour les 4 premiers, deux semaines pour le cinquième. C’est un repère de fabricants, valable dans un local chauffé et aéré. Il dit quand faire la première mesure, pas quand poser : seule la bombe à carbure le dit.

Quand peut-on marcher sur une chape liquide ?

Une circulation à pied modérée est possible 24 heures après le coulage. Les autres corps de métier peuvent entrer au plus tôt 72 heures après, et aucune charge fixe ne doit être posée avant 3 jours. Le poseur du revêtement, lui, attend que la chape soit sèche et vérifiée.

Faut-il ouvrir les fenêtres après le coulage d’une chape ?

Pas le premier jour. Pendant au moins 24 heures, et jusqu’à 48 heures, la chape doit être protégée des courants d’air et du soleil direct. Ensuite, oui : on aère, car l’aération conditionne le séchage. Si le local ne peut pas être aéré, on installe un déshumidificateur dès le 4e jour.

Faut-il poncer une chape anhydrite ?

Oui, en général. La fine pellicule qui se forme en surface doit disparaître avant une pose collée : elle est raclée dès 24 heures, ou poncée à sec au disque abrasif, puis aspirée. Le ponçage à l’eau est interdit. Seules les chapes certifiées « sans pellicule » y échappent, après un contrôle au plus tôt 4 jours après le coulage et une confirmation écrite du chapiste.

Quel taux d’humidité faut-il pour poser du carrelage sur une chape anhydrite ?

1 % au plus, mesuré à la bombe à carbure, pour un carrelage ou une pierre naturelle, collés ou scellés. Avec un système d’étanchéité (SPEC) sous le carrelage, visez 0,5 % : c’est le seuil des règles quand il couvre toute la pièce, et le plus prudent quand il ne couvre que la douche.

Et pour un parquet ou un sol PVC ?

0,5 % au plus : c’est le seuil des parquets, des sols PVC, du linoléum, du caoutchouc, des moquettes et des résines. Ces revêtements supportent moins bien l’humidité qui remonte de la chape.

Un humidimètre électrique suffit-il pour savoir si la chape est sèche ?

Non. Les règles professionnelles ne retiennent qu’une méthode : la bombe à carbure, sur un échantillon prélevé dans toute l’épaisseur. Un humidimètre électrique donne une indication en surface, utile pour repérer les zones humides, mais il n’autorise pas la pose.

Le plancher chauffant peut-il accélérer le séchage de la chape ?

Oui. La première mise en chauffe, faite par l’installateur selon la notice du plancher et de la chape, accélère le séchage, à condition d’aérer pendant ce temps. Le chauffage doit ensuite être coupé au moins 2 jours avant la pose et ne reprendre qu’au moins 2 jours après, joints compris.

Pourquoi un carrelage se décolle-t-il d’une chape anhydrite ?

Presque toujours pour l’une de ces raisons : la chape était encore trop humide, la pellicule de surface n’a pas été enlevée, ou une colle à base de ciment a été posée directement sur la chape, sans primaire. Au contact du sulfate de calcium, ces colles peuvent former des sels qui font décoller le revêtement.

Peut-on couler une chape anhydrite dans une salle de bain ?

Oui, dans une salle de bain de maison, avec une protection à l’eau sous le carrelage là où il est mouillé. Pas sous une douche à l’italienne avec siphon de sol, ni dans une pièce humide en permanence : on se tourne alors vers une chape à base de ciment dont le procédé vise ce local.

Les textes sur lesquels s’appuie ce guide

  • Règles professionnelles pour la mise en œuvre des chapes fluides à base de ciment ou de sulfate de calcium, UNECP-FFB et CAPEB, janvier 2023 : délais des premiers jours, ponçage, seuils d’humidité, mesure à la bombe à carbure, plancher chauffant (relues le 13/10/2026).
  • Agence qualité construction, Communication C2P « Chapes fluides », juillet 2017 : désolidarisation, primaire d’interposition, désordres de décollement.
  • Repère de séchage d’une semaine par centimètre jusqu’à 4 cm : repère de fabricants, repris notamment par Futura (23/11/2024).
  • Mise en chauffe à partir de 7 jours : notice technique d’une chape anhydrite certifiée (septembre 2024). La notice de votre chape fait foi.
  • Photo d’en-tête : chape fluide coulée sur un plancher chauffant à Dornbirn (Autriche), Asurnipal, Wikimedia Commons, licence CC BY-SA 4.0, recadrée.

Votre projet de sol

Couler, sécher, mesurer, poser : on s’occupe de tout

Chape fluide, plancher chauffant et pompe à chaleur, carrelage : un seul interlocuteur, du coulage jusqu’à la pose.

ou appelez le 05 49 63 32 84. Le formulaire est souvent plus efficace : votre demande y est mieux suivie, et elle est vue dans l’heure, en général.

Vicenté ROY
Vicenté ROY
Fondateur de la marque en ligne ROY HABITAT

Fondateur de la marque en ligne ROY HABITAT, à Parthenay. Je rédige ces conseils à partir de l'expérience terrain de nos équipes, pour vous aider à y voir clair, en Deux-Sèvres.

Partager : Facebook LinkedIn X
Un projet pour votre habitat ?

Visite technique et devis gratuits, par l'équipe qui interviendra chez vous.

Photos d'illustration : ROY HABITAT & banque d'images.

L'écosystème ROY

Tout votre habitat, une seule marque.

Du toit à la salle de bain : nos équipes et notre atelier de second œuvre prennent en charge tous vos travaux, avec un seul interlocuteur.

Nous découvrir
